远景乌兰察布星河基地投产:2GW、百万卡背后真正要看什么

摘要:远景乌兰察布星河基地已于8月6日投产,但2GW、百万卡、百万P主要是园区规划或全面建成后的设计能力。真正决定其产业价值的,是实际上架规模、有效算力、每Token成本、绿电逐时匹配和客户订单。

远景乌兰察布星河基地绿色算力基础设施

远景科技8月6日宣布,位于内蒙古乌兰察布的“星河基地”正式投产。围绕项目传播最广的数字包括:核心建筑面积约12万平方米、园区规划总容量超过2GW、全面建成后算力达到百万P,并支持约100万枚AI加速芯片。

这些数字足够震撼,但如果把它们全部理解为“投产当天已经上线的实际能力”,就会严重高估项目现状。远景公开材料和多家媒体报道所使用的口径并不完全相同,其中2GW、百万P和百万枚芯片,主要描述园区远期规划、设计上限或全面建成后的承载能力,而不是已经验收并可随时调度的生产能力。

星河基地真正值得关注的,不是又出现了一座“全球最大”数据中心,而是中国AI基础设施正在从单纯采购芯片,转向把芯片、集群网络、绿电、储能、液冷和跨区域数据通道作为一个系统共同建设。未来算力竞争的核心指标,也将从“有多少卡”转向“每度电能稳定产出多少有效Token”。

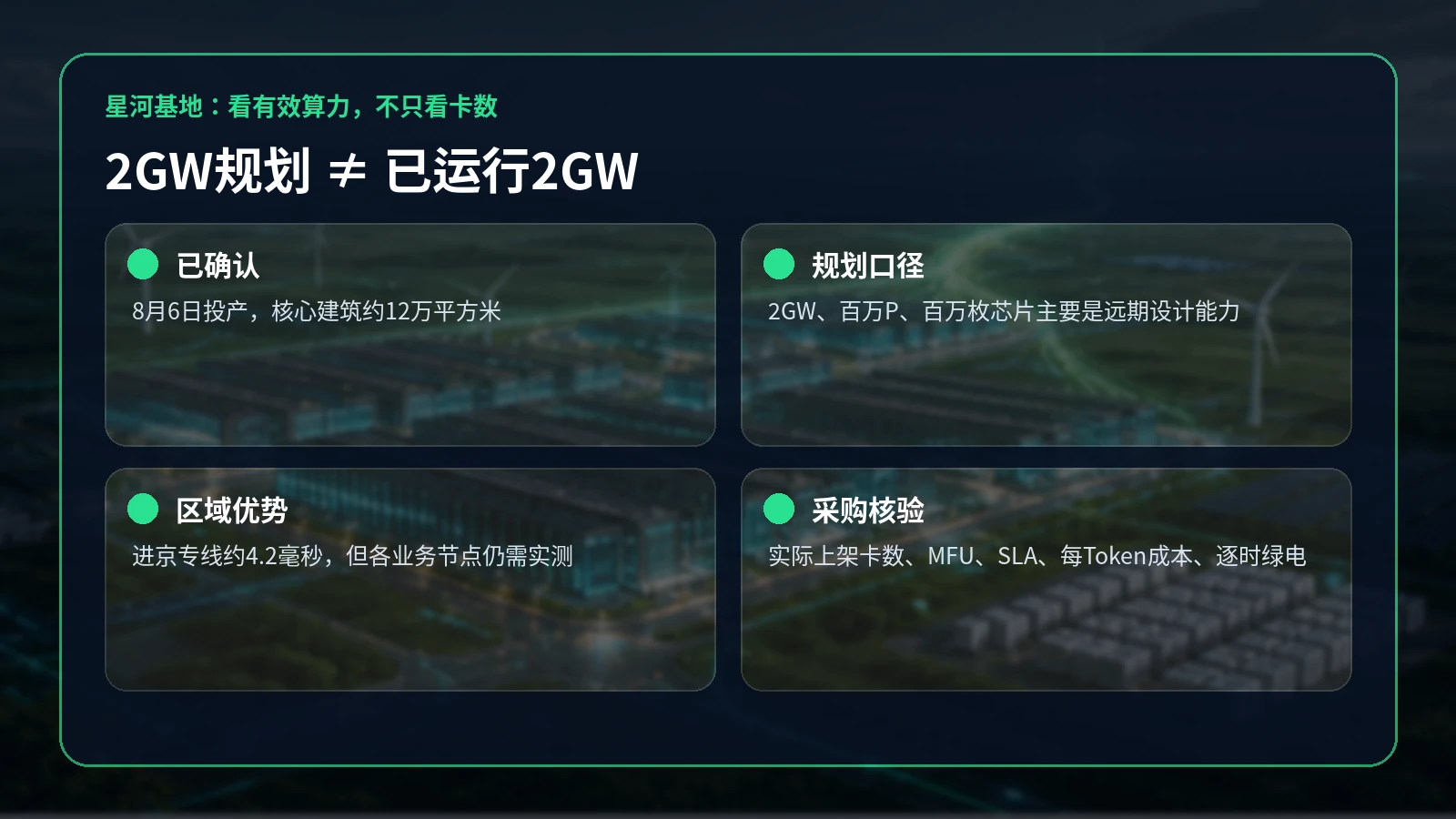

星河基地规划能力与实际运营指标核查框架

一、项目投产属实,但三个关键规模数字必须区分口径

新华社客户端、内蒙古日报、证券时报、第一财经以及远景科技发布的信息,均可相互印证星河基地于2026年8月6日投产。核心建筑面积约12万平方米的说法也在多家报道中一致出现,可信度较高。

争议集中在2GW、百万卡和百万P三个数字。

**2GW是园区规划电力容量。**公开材料没有说明投产阶段已经形成多少兆瓦IT负荷,也没有披露当前变电容量、上架率或实际用电曲线。对于数据中心而言,“规划2GW”与“稳定运行2GW”之间,隔着电源建设、输变电工程、机房交付、芯片到货、客户签约和长期运维等多个阶段。

**百万P是全面建成后的设计能力。**远景经美通社发布的材料明确使用了“全面建成后”的表述。算力单位还必须说明精度口径:FP64、FP32、BF16、FP16、FP8和INT8的数值不可直接比较。如果不披露芯片型号和精度,把“百万P”作为采购或估值依据意义有限。

**支持100万枚AI加速芯片,是承载能力而不是已安装数量。**支持百万卡互联,与已经采购、安装、联网并通过大规模训练验证,是完全不同的概念。项目尚未公开当前卡数、芯片型号、集群拓扑、集合通信带宽、任务成功率或平均有效训练时间。

因此,“全球最大单体”“Token产出能力全球最强”等说法,目前更适合作为企业品牌主张。行业尚无统一全球排名口径,也缺少可公开复现的Tokens/s、每Token能耗和每Token成本测试。

二、2GW意味着什么:满负荷年用电可能超过200亿千瓦时

如果2GW指连续IT负荷,全年满负荷运行的IT设备用电约为:

2GW × 8760小时 = 175.2亿千瓦时。

若数据中心年均PUE为1.2,总设施用电量可能达到约210亿千瓦时。乌兰察布2025年全社会用电量约837亿千瓦时,这意味着一个全面运行的2GW园区,耗电量可能相当于当地年度全社会用电量的约四分之一。

这个粗略计算并不是说项目无法实现,而是说明其必然分期建设,并且需要强大的新能源、电网、储能和备用电源体系。项目是否成功,不能只看数据中心楼宇,也要看风场和光伏的实际出力、储能时长、公共电网备用、极端天气保障以及负荷调度能力。

报道中常见的乌兰察布“新能源装机占比约67%”,不能直接等同于星河基地的绿电消费比例。装机占比、发电量占比和某个项目实际消费的绿电比例是三个不同指标。项目级绿电表现需要披露物理直供、绿电交易、绿证、储能损耗及逐时匹配数据。

如果只在年度账面上购买绿证,而用电高峰仍由高碳电源支撑,就不能说明AI任务实现了24小时绿色运行。

三、4.2毫秒进京时延是区域优势,不是所有业务的通用答案

乌兰察布集宁至北京亦庄双回路光缆端到端时延约4.2毫秒,这一数据有公开报道支持。乌兰察布距离北京较近、气候冷凉、风光资源丰富,因此不仅适合灾备、存储和离线训练,也可能承载部分在线推理业务。

但4.2毫秒是区域网络能力,不是星河基地到所有客户节点的实测结果。企业采购前仍需分别测试:

  • 基地到北京、上海、深圳等业务节点的往返时延;
  • 高峰期抖动和丢包;
  • 跨运营商路由;
  • 双路由故障切换时间;
  • 大规模数据迁移速度及费用;
  • 跨云、跨地域访问的安全与合规边界。

大模型训练通常更关注吞吐和稳定性;实时语音、工业控制和金融交易则对尾延迟、抖动和网络故障更敏感。不能因为“进京4.2毫秒”,就推导出所有地区、所有业务都可以无差别迁移到乌兰察布。

四、百万卡集群的难点不在堆卡,而在让卡持续有效工作

在国产AI芯片单卡能力和软件生态仍需提升的情况下,通过大规模互联获得总吞吐能力具有现实意义。但集群规模越大,系统工程难度并不是线性增加。

百万卡环境中,任何较低的单卡故障率都会被规模放大。网络拥塞、光模块故障、服务器重启、存储瓶颈、算子不兼容和任务检查点恢复,都可能降低有效训练时间。若大量芯片在等待通信、数据或故障恢复,名义峰值算力再高,也无法转化为可销售的Token。

因此,评价大集群至少需要五组指标:

  1. 实际上架与可调度卡数,而不是园区设计承载量;
  2. 模型算力利用率MFU,判断芯片有多少时间真正用于有效计算;
  3. 集合通信效率和AllReduce带宽,判断扩容后的性能损失;
  4. 任务完成时间、成功率及故障恢复时间
  5. 每百万Token的综合成本和能源消耗

“全球Token工厂”若要从口号变成产业能力,就必须建立一套可复现、可审计的Token产能计量体系。

五、绿电直供可能改变算力成本,但不能忽略稳定性成本

第一财经报道援引行业观点称,电费可能占AIDC日常运营支出的约八成。乌兰察布较低的电价、丰富的风光资源以及远景自身在新能源和储能领域的能力,使星河基地具备潜在成本优势。

但数据中心需要全天候稳定电力,风电和光伏存在波动。绿电成本不能只看新能源上网电价,还要加入储能损耗、容量费用、备用电源、电网服务费、弃电、设备折旧和极端天气保障成本。

合理路线不是追求完全脱离电网,而是构建“新能源直供+储能+公共电网备用+可调负荷”的源网荷储体系。部分大模型训练和批处理任务可以根据风光出力调整时间,实时推理和关键服务则需要稳定供电。算力调度系统未来不仅要看GPU队列,也要读取电价、绿电比例和储能状态。

六、算力采购企业应如何判断项目是否值得使用

企业不应按“百万P”直接签订长期大额采购,而应要求供应商提供可验证数据。

第一,按芯片型号和精度披露峰值与有效算力,明确已安装、已上架、可调度数量。第二,用企业自己的模型开展PoC,测试训练到目标精度的总时间、推理首Token延迟、吞吐量、故障恢复和框架迁移成本。第三,合同应将费用与实际SLA、性能折损和交付阶段绑定,不为远期规划容量提前支付全部费用。

对需要国产化替代的企业,还应重点测试编译器、算子覆盖、主流框架适配和模型迁移工作量。低卡时价格如果伴随大量工程适配和性能损失,综合成本未必更低。

七、投资者和地方政府应跟踪五项兑现指标

大型算力园区容易出现“规划规模很大、实际订单不足”的问题。判断星河基地及同类项目,应持续跟踪:

  • 实际IT负荷和月度用电量;
  • 已上架、可调度AI芯片数量;
  • 长期客户合同覆盖率和上架率;
  • 年均PUE及可核验绿电消费比例;
  • 单位有效算力的资本开支、现金成本和毛利。

只有这些指标持续增长,2GW规划才会转化为产业规模。否则,宏大的建筑和供电预留也可能成为利用率不足的重资产。

结语:从“最大算力”转向“最有效算力”

远景乌兰察布星河基地的投产,标志着中国绿色算力基础设施进入更大规模、更强能源协同的新阶段。它对国产芯片集群、东数西算和新能源就地消纳都具有试验价值。

但产业判断必须把“已经投产的能力”和“全面建成后的规划”分开。未来真正决定竞争力的,不是新闻稿中的卡数、P数或全球排名,而是稳定运行的IT负荷、有效算力利用率、每Token成本、逐时绿电比例和持续客户订单。

AI基础设施竞争最终不是一场建筑面积竞赛,而是一场把电力、网络和芯片长期组织成可靠生产系统的能力竞赛。
