配图为概念示意,不是现场实拍或产品界面截图。
准备建一座数据中心,预算里的芯片已经有了,机房图纸也画好了,电却可能要等好几年。Google与Constellation Energy签下总量3590MW的长期供电安排,就是在为这个问题买时间。按10月6日Reuters报道及当日新质生产力日报整理,其中890MW来自核电站升级后的新增电力,期限20年;另有2700MW来自PJM电网,期限15年。Constellation计划投入超过43亿美元升级发电资产,首批扩容电力预计2028年交付。[1] 这些数字放在一起很壮观,拆开看才知道企业到底锁住了什么、还没有锁住什么。
AI基础设施投资的约束正在变化。过去谈算力,采购团队先问GPU数量、机柜交付和互联网络;现在还得问电网在目标地点和目标年份能提供多少可持续负载。3590MW是合同安排的总量,不是一座今天已经点亮的数据中心的即时负荷,也不意味着890MW核电与2700MW电网供电具有完全相同的来源属性。签约解决的是中长期供给与投资预期,电源扩容、并网和本地输配电仍要按工程进度一关一关过。
3590MW不是一块同质的电池

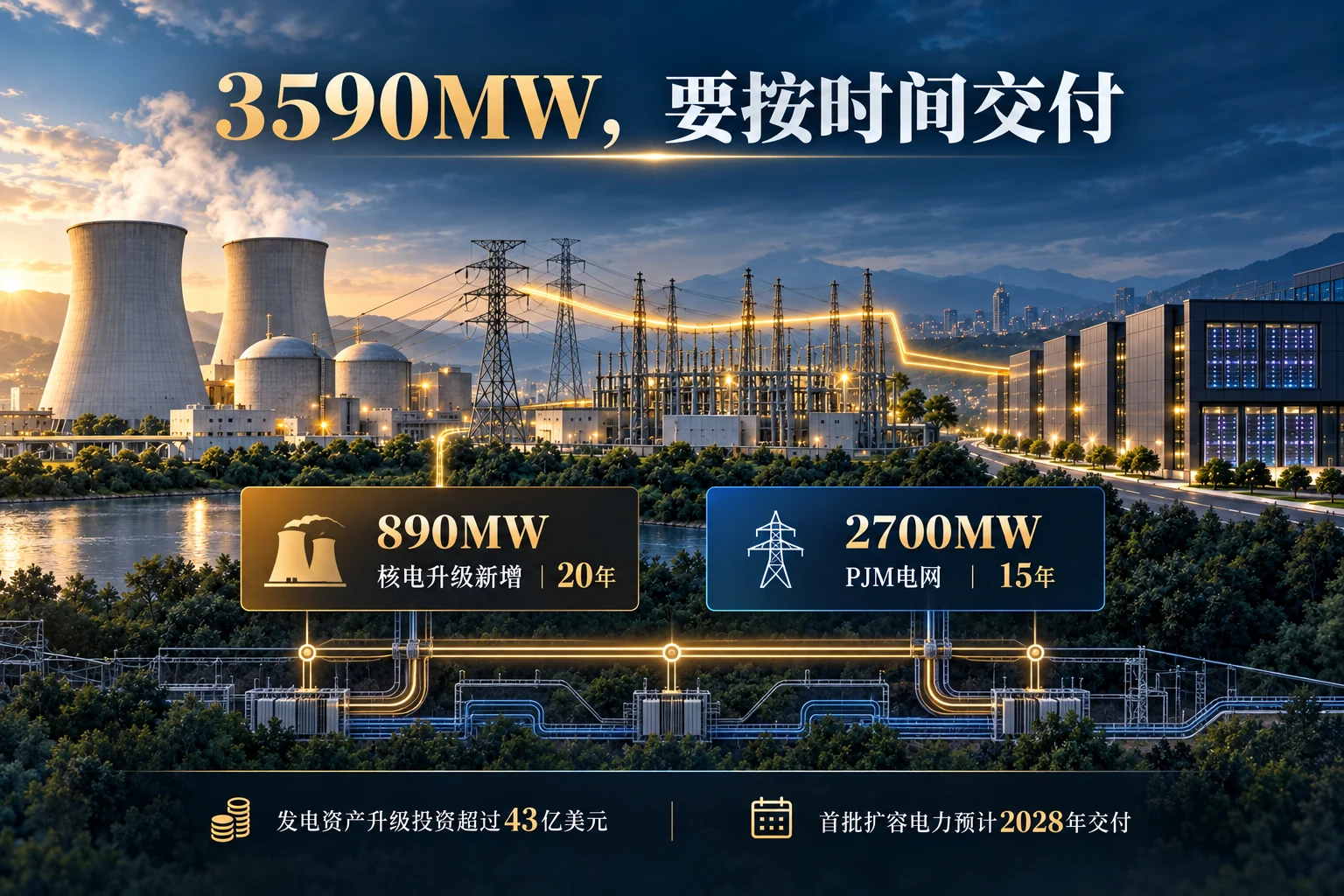

这份安排的结构很明确:890MW对应现有核电资产升级形成的新增供给,Google与Constellation的购电期限为20年;另外2700MW来自PJM电网,期限15年。[1] 890加2700正好是3590。写成“大约3.6GW”便于读者把握规模,但谈采购合同、核电新增量和电网供电比例时,应回到原数,不能把全部3590MW都说成新增核电,也不能据此推断每一兆瓦都专门为AI训练集群供电。
两个期限也不能揉成一个“20年电力锁定”。核电升级投资回收周期长,20年购电协议可以帮助发电企业判断设备升级有没有稳定的买方;15年电网供电安排则对应另一种供给组织方式。期限是合同承诺的长度,和电力从哪一年以什么节奏交付是不同问题。报道提到首批扩容电力预计2028年开始交付;“首批”不等于全部890MW在2028年同时上线,更不能推及其余2700MW在同一天起供。[1] 若把所有容量直接填进2027年的数据中心预算,风险评估从第一行就错了。
MW是功率单位,MWh才是一定时段内的电量。3590MW如若在某一时刻全部可用,只表明那一时点的功率规模;不附运行小时、实际交付曲线和利用率,就不能计算年发电量,也不能换算出能训练多少个模型。更不能从合同容量推算Google的新增数据中心数量。项目融资时尤其要把名义供电容量、可用容量、送到园区变电站的容量分开。电源和机房不在同一处,输电网约束、排队并网和区域拥堵都可能使纸面上的电不等于插座上的电。
为什么科技公司要替电厂算投资账
Constellation计划投入超过43亿美元,升级其在伊利诺伊、宾夕法尼亚、新泽西等地的发电资产。[1] 这笔钱是Constellation拟投入的资产升级规模,不是Google已支付的款项,也不能简单视为这份协议全部项目的总建设成本。发电设备改造需要规划、工程、检修窗口、监管程序和市场安排;在第一度扩容电力售出之前,资本先行支出,项目就承担时间风险。长期购电合同把未来买方确定下来,使发电商更容易评估投资回报与融资条件。
Google为什么愿意提前签长期安排?因为等待电力的成本并不写在电价一栏里。机房、网络和服务器准备好,却因电源未到无法投入使用,会推迟收入形成;为了抢某个区域的容量临时迁址,可能又要重做土地、通信、冷却与许可。购电协议把一部分不确定性从“能不能买到电”变为“合同能否按期、按条件交付电”。两者都需要管理,但后者至少能写进里程碑、违约安排与风险对冲。
长期锁定也有代价。AI训练与推理需求可能变化,芯片的单位计算耗电可能下降,服务器利用率、冷却技术、业务布局也可能调整。一份20年或15年的合同,如果数量、地点和价格缺乏灵活性,买方就可能在需求不及预期时承担闲置容量或财务损失。反过来,供给侧若升级延期,买方也要为过渡期准备替代供电方案。Reuters报道给出了协议规模与期限,却没有公开完整的电价、最低采购义务或违约条款;本文不假设这些细节已确定或已对外披露。[1]
还有一个容易误读的数字问题:43亿美元除以890MW,可以得到一个粗略的“投资额/核电新增容量”算术比值,但不适合作单位新增核电容量造价。报道说投资是升级多个发电资产,公开材料并没有给出每一美元对应哪项工程、设备寿命如何计算、是否兼顾现有机组效率与可靠性。把总投资硬除单一容量,貌似精确,其实模糊了投资范围。董事会审项目时,应要求发电方提供分机组资本开支、可用率目标与交付节点,而不是用新闻标题里的两个数替代尽调。
“自带电力”到底是谁带、带到哪里
日报援引Reuters提到,PJM电网正在讨论对大型数据中心提出“自带电力”要求,否则高峰期可能遇到限电。[1] 这里的关键词是“讨论”,不能写成已经生效、对所有数据中心统一适用的法定义务。其背后的担忧却很具体:如果负荷增长比发电与输电建设快,新增大型用电户在系统高峰时就会挤压已有供给;单纯在市场上买到电量或取得绿色证书,未必解决当地峰时的物理供给。
图为主题示意,不表示已有实测结果。
对项目经理,“自带”至少涉及三个不同的可交付物。发电容量是否新增,决定区域总供给有没有增长;接入和输电能力决定电能能否到达目标负荷点;高峰时段的容量与调节能力决定系统紧张时是否仍能兑现服务。比如一份远端电厂的长期购电协议能提供价格确定性,却可能仍要面对园区附近变电站扩建和输电瓶颈。把电源协议、接入研究和地方电网工程分成三本台账,避免所有人都说“电力已解决”,真正需要签字的人却各说各话。
这也解释了报道提及的可复制合作框架为何包括新发电、储能和需求响应。[1] 储能可以把部分电量移到高峰使用,需求响应则允许用电端在特定时段调整负荷;两者不能凭概念代替全天稳定供电。数据中心中哪些任务可以推迟或迁移、哪些服务需要持续在线,要由运行团队和客户服务承诺来划分。可中断算力与高可用在线业务混在一个供电承诺里,财务上的节约可能变成服务级别违约。
建设算力的人越来越需要懂电网排队。发电侧有检修计划,输电侧有网络升级与拥堵,机房侧还有冷却设备和备用电源测试。三条时间线任何一条落后,空转成本都可能增加。报道里的2028年首批扩容供电时间,应该成为工程计划中的条件节点,而不是营销资料里的“保证开园”日期。
一份协议要如何拆成风险表
企业谈电力安排,最好把时间风险拆成可核对的阶段:机组升级许可与开工、主要设备采购、检修与施工、并网及性能测试、首批交付、后续爬坡。每个阶段应有责任人、预计时间与推迟后的替代供给。公开报道没有逐项节点表,这是为类似项目提出的尽调框架,不是对Google合同条款的转述。大型项目最怕“所有人都知道2028”,却没有人说明2028年先交多少、从哪个节点送到哪里。
数量风险也要单独管。核电升级产生的890MW如果以不同机组、不同时间逐步形成,负荷侧不能把它当一整块随时可调用的电力;2700MW电网供给也要询问交付点、峰时可用性与调度规则。容量、交付时间、地理位置和电价结构是四张不同的表。采购部门尤其要分清签约容量、实际取电、供电中断补救和因机房延期造成的未使用电量怎样处理。没有完整合同便不能对这笔交易下具体财务结论,但这正是后来者需要谈清的问题。
价格风险未必只来自发电成本。并网改造、输电费用、系统拥堵和备用能力,可能改变最终用电成本;一份稳定的购电价格也不等于机房的全包电费固定。若企业以未来AI业务收入承担长期用电义务,董事会可以做两种压力测试:数据中心延期一年,或者实际用电低于规划。再问第三种情况:电按时到了,芯片却延期。看似不属于能源部门的事,却决定合同在企业整体现金流里是否划算。
政策和社区风险也不能塞进同一行“其他”。高耗电项目扩张可能面对地方居民对电价、用水和基础设施成本的疑问;已有用户是否为新增线路承担费用,是公共讨论的一部分。企业若只说“我们签了清洁电力”,却讲不清新增供给与实际峰时负荷的关系,很难化解争议。对园区招商部门,除了承诺接入容量,还应公开适当层级的供电里程碑和费用分担原则,避免用长期公用事业资产为短期招商数字兜底。
给中国算力项目的一张可抄的表
这项美国交易不能原样复制到中国:电力市场规则、核电资产、并网制度和数据中心布局都不同。但它给出的提问方式很有用。一个算力项目在立项时,除了列GPU采购额和PUE目标,应同步列出电源类型、接入位置、可用时段、扩容日期及付费承诺。PUE也只是机房设施能耗效率的一项指标;电源交付迟到,低PUE无法让停机的服务器产出计算。
地方政府评估智算投资,可以把“开工机柜数”“可用电力”“稳定付费负荷”分开发布。签约千台服务器与可连续运行千台服务器之间,可能隔着变电站、冷却系统、网络和客户订单。银行或基金做尽调,除了看机房租赁与算力订单,还应向电力工程负责人核实供电路径,向客户核实付费需求。这不是要求所有园区自行建电厂;是要求电力、算力与客户交付计划出现在同一个可执行项目表中。
Google与Constellation的3590MW安排体现了需求方愿意用更长的合同为供给争取确定性。它也把风险提前摆到桌上:890MW新增核电升级供给要等工程,2700MW电网供给要看网络与规则,两项合同分别延续20年和15年,超过43亿美元资产升级支出先于首批2028年交付。[1] 真正能让机房按期投运的,不是数字最大的一纸签约,而是把每一兆瓦的来源、地点、时间和责任人核对到位。
参考资料与日报映射
- 对应《2026年10月7日新质生产力每日动态》第四节“Google签下3590MW长期电力”,及其摘要;全部新闻数字、时间和PJM政策状态均沿用该节及其所列来源。未另行核验或调整报道事实。
- [1] Reuters:《Google enters massive 3.6-GW power deal with Constellation Energy》,2026-10-06。https://www.reuters.com/business/energy/google-enters-massive-36-gw-power-deal-with-constellation-energy-2026-10-06/
- 文中尽调阶段、压力测试与中国项目对照是分析性建议,不是Google或Constellation披露的合同条款;未借用日报其他小节为该协议补写事实。
