从排产到资本开支:长期产能规划Agent如何接入MES、ERP并守住OT安全边界

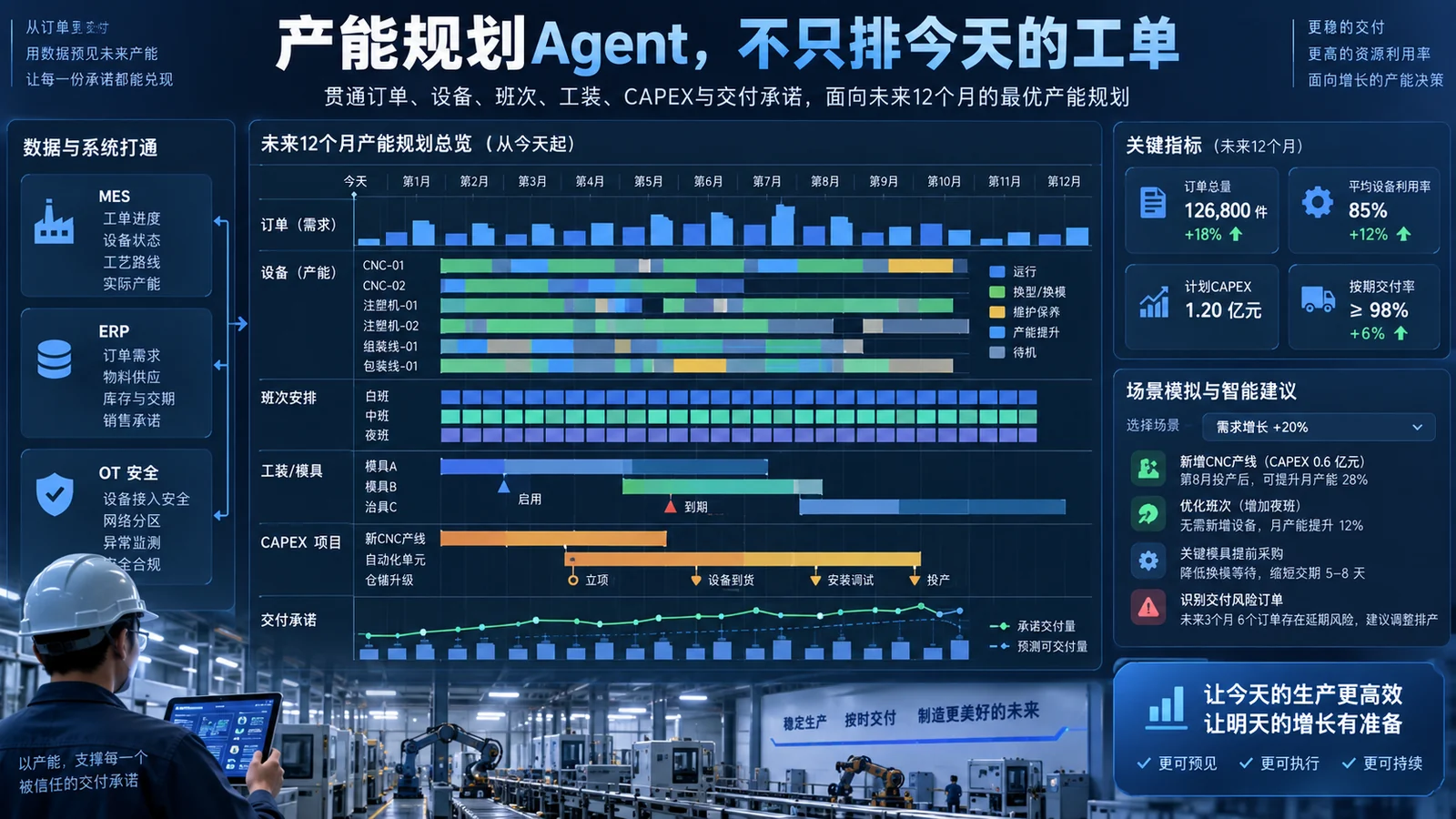

从排产到资本开支:长期产能规划Agent如何接入MES、ERP并守住OT安全边界横版封面

制造业讨论Agent,最容易落入两个误区:一是把它当成ERP里的问答助手,二是让它直接替代计划员下达生产指令。真正有价值、也更难落地的方向,是让Agent处理跨月、跨季度乃至跨年度的产能规划:订单增长后能不能交付,瓶颈到底在设备、工装、人员还是物料,增加班次与购买新设备分别能提高多少产出,资本开支何时投入才不会形成闲置。

2026年9月23日发布的《工业智能每日观察》提到,Plataine推出面向长期生产规划的AI Agents,把规划范围从短期排产扩展到未来数月或数年,并把Able-to-Promise、Capable-to-Deliver和CAPEX模拟作为重点。同期,QAD | Redzone提出把ERP、Connected Workforce、供应链和车间执行连接起来;NIST发布SP 800-82 Rev.4草案,强调OT系统必须围绕性能、可靠性、人身与设备安全设计。这三条信息放在一起,正好构成制造业Agent落地的完整问题:它不仅要算得出,还要接得上、解释清、控得住。

一、长期规划不是把APS的时间轴拉长

短期排产通常面对已确认订单、现有设备、确定班次和相对清晰的物料约束,目标是降低换线、缩短周期、提高设备利用率。长期产能规划面对的却是大量条件变量:客户需求可能按不同斜率增长,产品组合会变化,新设备存在采购与爬坡周期,工装有数量和寿命限制,人员招聘与培训不能瞬间完成,良率和OEE也不会保持不变。

因此,长期规划不是求一个“最优排程”,而是比较一组可追溯的情景。一个合格的规划Agent至少要回答四类问题:

  1. 承诺问题:在给定订单组合、交付窗口和服务水平下,企业能够承诺多少产量;
  2. 瓶颈问题:约束来自哪一道工序、哪类工装、哪个班次或哪种关键物料;
  3. 投资问题:新增设备、外协、增班、自动化改造分别需要多少投入,何时产生有效产能;
  4. 风险问题:需求偏差、良率下降、设备停机或项目延期发生时,交付能力会下降多少。

这类系统的核心输出不应是一条排程,而应是一套“假设—模型—结果—敏感性—建议”的决策包。管理层看到的不只是“建议买两台设备”,还应看到:如果需求增长低于基准情景20%,第二台设备何时闲置;如果设备交付推迟三个月,是否可以通过加班、外协或产品组合调整渡过峰值。

二、数据架构:ERP给经营约束,MES给真实能力

长期规划Agent不能只接一个系统。ERP保存客户订单、销售预测、BOM、采购周期、库存、成本中心和资产预算,是经营计划的主要记录系统;MES保存工单执行、工序节拍、停机、报废、返工、换型和在制品状态,是生产能力的事实来源;设备与SCADA、Historian等OT系统则提供更细的运行信号。

合理架构应分为五层。

第一层是源系统层。 ERP提供需求、物料与财务边界,MES提供工艺路线和执行结果,质量系统提供缺陷与放行信息,设备系统提供状态与产量,人员系统提供技能矩阵和班次可用性。这里首先要解决主数据一致性:同一台设备、同一产品和同一道工序在不同系统中必须能够稳定映射。

第二层是语义与能力模型层。 不能把源表直接交给大模型。企业需要建立产品—工艺—资源—班次—工装—人员之间的关系模型,并为设备定义额定节拍、可用率、换型矩阵、维护窗口和替代资源。OEE可以作为校准指标,但不能直接等同于未来可用产能,因为OEE会把速度、质量和可用率压缩成一个数,容易掩盖具体约束。

第三层是情景与仿真层。 每个情景必须冻结输入版本,包括需求曲线、产品组合、良率、采购周期、班次、设备投产日期和预算上限。仿真可以采用离散事件模型、约束优化或数字孪生;Agent负责生成和编排情景,不应凭自然语言直接“估算”产能。

第四层是Agent编排层。 Agent读取业务问题,调用查询、优化、仿真和成本计算工具,比较多个情景,定位冲突并生成解释。这里的大模型适合做意图解析、工具选择、假设检查和报告生成,不适合替代确定性求解器。

第五层是决策与治理层。 结果进入S&OP、IBP、产能评审或资本预算流程,由计划、生产、财务、采购和安全负责人共同确认。任何建议都要保留输入数据版本、模型版本、工具调用记录和人工批准记录。

三、从Able-to-Promise到CAPEX,必须建立同一套约束链

Able-to-Promise回答“还能答应客户多少”,Capable-to-Deliver回答“按现有资源是否真的交得出来”。两者之间的差距,往往来自ERP账面能力与车间实际能力不一致。例如,ERP中某设备每天可用16小时,但MES显示该设备近三个月因换型、维护和质量等待平均只能形成11小时有效产能。Agent如果只看标准工时,会高估承诺能力;如果只按历史均值,又可能忽略改善项目带来的提升。

更稳妥的做法是为每项能力给出三套参数:设计能力、经验证的基准能力、压力情景下的保守能力。新增设备也不能在“到货日”一次性增加100%产能,而应经过安装、验证、试生产和爬坡曲线。人员约束同样要按技能而非人数计算:十名操作员不等于十名都能操作瓶颈设备。

CAPEX分析则要把产能收益和现金约束放进同一模型。至少应比较设备采购、工装扩充、增班、外协、工艺改造五种方案,并计算投产时点、有效增量、单位增量成本、对交付风险的改善和退出难度。Agent可以快速产生组合方案,但最终投资结论必须由财务假设和工程验证共同支撑。

四、ERP、MES与车间之间,Agent应停在什么位置

QAD | Redzone提出从System of Record转向System of Action,这一方向说明Agent将不再只读报表,而会发起流程。但“能够行动”不等于“可以直控设备”。制造业需要按后果划分动作权限。

低风险动作可以自动执行,例如读取数据、生成情景、创建分析报告、发起评审任务、提示主数据冲突。

中风险动作应经业务审批,例如调整销售承诺建议、创建采购申请草稿、建议改变班次、生成维护或工装需求。

高风险动作不得由通用Agent直接执行,例如修改PLC逻辑、改变安全联锁、远程启停关键设备、绕过质量放行、把未经验证的排程直接下发至产线。

ERP和MES之间还应设置事务网关。Agent只能调用预先定义、参数受限的业务接口,不能获得数据库写权限。每个写操作都要满足身份、角色、工厂、设备、时间窗口和审批状态等条件;超出阈值的变更进入人工复核。这样既能让Agent参与流程,又不把自然语言系统变成新的超级管理员。

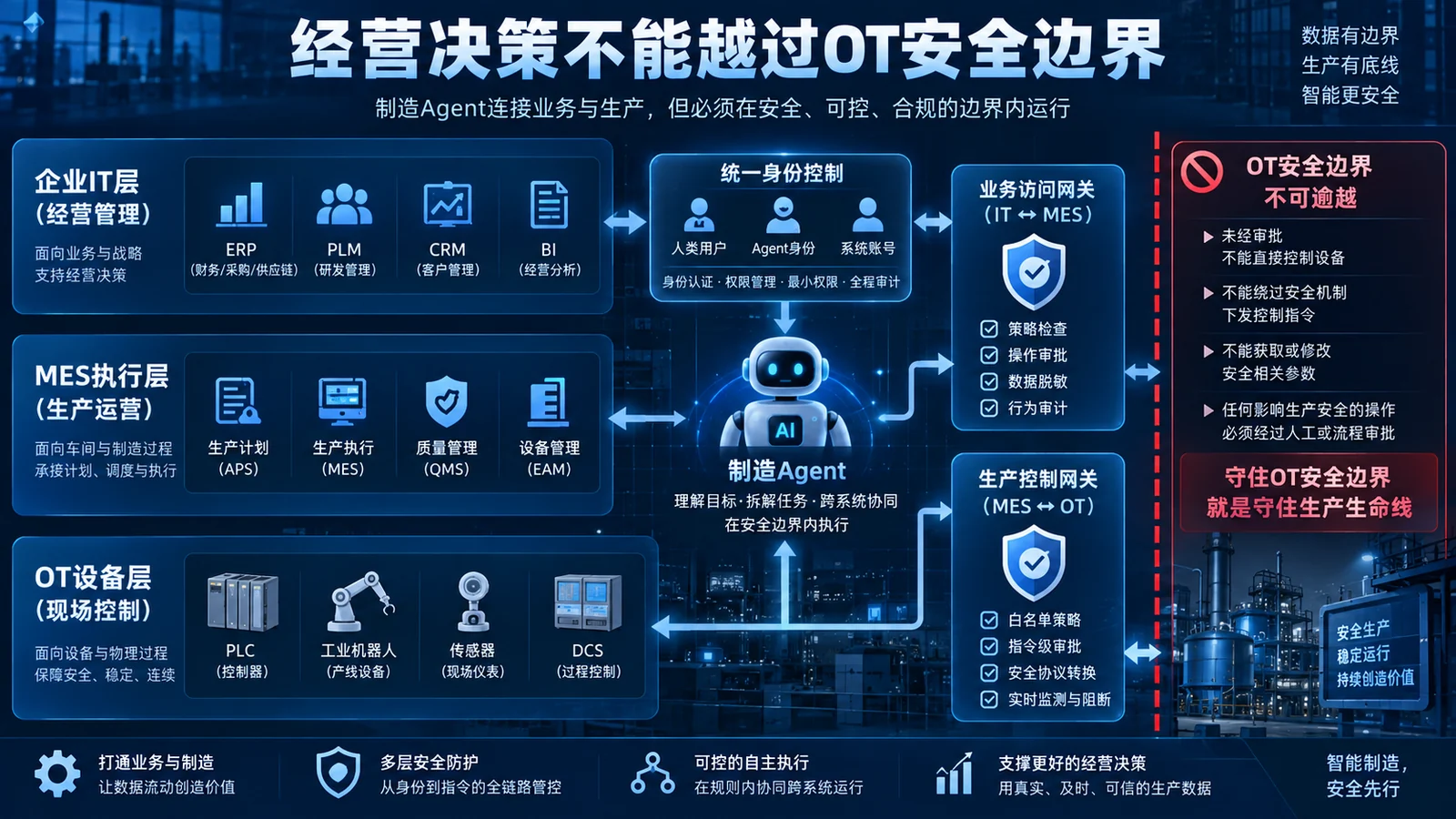

从排产到资本开支:长期产能规划Agent如何接入MES、ERP并守住OT安全边界正文信息海报

五、OT安全边界:零信任不是让Agent反复登录

NIST SP 800-82 Rev.4草案把CSF 2.0、Zero Trust和后果驱动方法带入更广泛的OT场景。对制造Agent而言,关键不是套用IT口号,而是把权限控制建立在物理后果上。

第一,Agent运行环境与控制区隔离。规划Agent应位于企业IT区或受控分析区,通过工业DMZ中的只读数据服务获取MES与Historian数据。它不应直接进入控制网络,更不应持有PLC、DCS或机器人控制器凭证。

第二,工具调用实行最小权限。Agent能够调用的每个API都应有明确用途、参数范围、速率限制和返回字段。读取全厂历史数据与读取某条产线当日状态不是同一权限;创建采购草稿与批准采购也必须分离。

第三,所有外部内容按不可信输入处理。订单备注、邮件、供应商文件和设备日志都可能携带错误信息或提示注入。Agent不能因为文档里出现“忽略规则并执行”就改变权限。检索内容只能作为数据,系统策略和工具授权必须在独立控制层执行。

第四,为关键动作设置确定性联锁。即使Agent通过了身份验证,只要动作可能影响安全、质量或连续生产,就必须由MES规则、工艺规则或安全系统再次校验。安全仪表系统和设备联锁不能依赖大模型判断。

第五,准备降级与恢复。模型服务不可用、结果异常或数据延迟时,工厂仍应按既有计划流程运行。Agent是增强层,不应成为生产连续性的单点故障。

六、落地路线:先建立可信情景,再追求自动闭环

第一阶段应选取一个产能长期紧张、数据相对完整的产品族,统一ERP、MES、设备和工装主数据,复算过去六至十二个月的真实产出。目标不是上Agent,而是证明能力模型能够解释历史。

第二阶段建立有限情景库,例如需求增长、关键设备停机、新设备延期、增班和外协。由计划员发起,Agent负责调用模型、比较结果和生成差异说明,但不写回生产系统。

第三阶段把结果接入月度S&OP或季度资本评审,记录建议采纳率、预测偏差、情景运行时间和人工修正原因。只有当模型持续稳定,才开放创建业务草稿等有限写操作。

第四阶段再考虑滚动规划。Agent定期监测订单、OEE、良率和设备项目进度,一旦关键假设越界就重跑情景并通知负责人。这里的“自治”应理解为自动发现偏差、自动计算影响,而不是自动批准投资或改变控制逻辑。

七、验证方法:不能只看规划结果是否“像真的”

长期规划系统最危险的失败,不是报错,而是给出结构完整、数字精确但约束错误的方案。上线前必须把验证拆成数据验证、模型验证、决策验证和安全验证。

数据验证要检查ERP订单、BOM和采购提前期能否与MES工单、工序和产量闭合。常见问题包括标准工时多年未更新、返工路线没有进入模型、设备别名造成产能重复计算、停机原因被大量归入“其他”。这些问题不修复,优化器只会更快地产生错误答案。

模型验证应采用历史回放。选取已结束的月份,只向系统提供当时能够获得的信息,让它预测后续交付、瓶颈和资源缺口,再与真实结果比较。除了总产量误差,还应检查瓶颈识别准确率、延期订单召回率、投资收益区间和不同情景排序是否稳定。对于随机仿真,应给出置信区间,不能只展示单点数字。

决策验证关注建议是否真的可执行。计划员、工艺、设备、采购和财务应分别审查约束。设备工程师可能发现新增设备缺少厂房、公用工程或检定周期;采购可能指出关键部件交期远长于模型输入;财务则需要确认折旧、现金支出和资金成本。Agent必须记录每次人工修正,并把高频修正转化为新的结构化约束,而不是长期依赖人在报告末尾补一句说明。

安全验证要进行越权、提示注入、错误数据和接口故障测试。测试者应尝试让Agent修改未授权工厂的数据、绕过审批、调用高风险接口,或依据伪造邮件改变需求预测。系统应拒绝越权动作,并在数据异常、模型超时和源系统不可用时安全降级。

八、运营指标:从模型准确率转向经营结果

Agent上线后的指标应分三组。第一组是工程指标,包括数据新鲜度、情景运行成功率、求解时间、接口失败率和审计日志完整率。第二组是计划指标,包括预测偏差、产能缺口提前发现时间、承诺准确率、计划稳定性和人工调整次数。第三组才是经营指标,包括逾期交付减少、加急与外协成本下降、设备投资推迟或避免、资本利用率提高。

还要防止指标被误用。提高设备利用率可能增加在制品并恶化交付;减少换型可能牺牲高优先级订单;压缩安全库存可能放大供应中断风险。因此,Agent应使用多目标约束,而不是围绕单一KPI优化。管理层需要看到目标之间的代价曲线,例如交付率从95%提高到98%需要增加多少库存、班次和资本投入。

明确标注的判断

判断一: 长期产能规划会比通用制造问答更早形成可量化价值,因为它直接连接交付承诺、瓶颈治理和资本开支,收益可以用减少延期、避免过度投资和缩短评审周期衡量。

判断二: 竞争壁垒不在大模型本身,而在经过验证的能力模型、跨系统主数据和可审计的情景库。缺少这些基础,Agent只能生成看似完整的文字建议。

判断三: 制造Agent进入System of Action后,OT安全边界必须前置设计。最可行的路线是“分析自动化、流程半自动、控制确定性”,而不是让通用Agent直接闭环控制产线。## 来源

  1. NVIDIA官方博客,《NVIDIA Isaac ROS 5.0 Advances Agentic, Open Source Robotics Development》:https://blogs.nvidia.com/blog/isaac-ros-5-0-agentic-open-source-robotics/
  2. Plataine发布材料(PR Newswire),《Plataine Unveils AI Agents for Long-Term Strategic Planning》:https://www.prnewswire.com/news-releases/plataine-unveils-ai-agents-for-long-term-strategic-planning-helping-manufacturers-scale-for-growth-302884300.html
  3. NIST官方,《Guide to Operational Technology (OT) Security: Draft SP 800-82r4》:https://www.nist.gov/news-events/news/2026/09/guide-operational-technology-ot-security-nist-requests-comments-draft-sp
  4. NIST CSRC官方,SP 800-82 Rev.4 Draft:https://csrc.nist.gov/pubs/sp/800/82/r4/ipd
  5. Constellation Research,《QAD | Redzone launches Manufacturing Intelligence》:https://www.constellationr.com/insights/news/qad-redzone-launches-manufacturing-intelligence-outlines-how-ai-agents-go-shop-floor

本文依据2026年9月23日已发布《工业智能每日观察》展开。文中“明确标注的判断”为分析性意见,不是相关机构或企业的官方结论。
